ปรับพื้นที่ก่อนสร้างบ้าน ต้องทำอะไรบ้าง? ขั้นตอนเตรียมที่ดินก่อนก่อสร้าง

ปรับพื้นที่ก่อนสร้างบ้าน ต้องทำอะไรบ้าง? 7 ขั้นตอนก่อนก่อสร้าง

ก่อนเริ่มสร้างบ้าน หลายคนให้ความสำคัญกับแบบบ้าน งบประมาณ และวัสดุก่อสร้าง แต่สิ่งหนึ่งที่ไม่ควรมองข้ามคือ การปรับพื้นที่ก่อนสร้างบ้าน (Site Preparation) เพราะสภาพพื้นที่มีผลโดยตรงต่อการทำงานก่อสร้าง การระบายน้ำ ระดับรอบบ้าน และการใช้งานพื้นที่ในระยะยาว

การปรับพื้นที่ไม่ได้หมายถึงการนำดินมาถมเพียงอย่างเดียว แต่ครอบคลุมตั้งแต่การสำรวจพื้นที่ เคลียร์สิ่งกีดขวาง ตรวจสอบระดับ วางแผน Cut & Fill ปรับความลาดเอียง บดอัด และเตรียมระบบระบายน้ำให้เหมาะสมกับแบบก่อสร้าง

ดังนั้น ก่อนนำรถขุดหรือรถถมดินเข้าหน้างาน ควรวางแผนให้ชัดเจนว่า พื้นที่เดิมเป็นอย่างไร และต้องการให้พื้นที่หลังปรับมีระดับเท่าใด

ปรับพื้นที่ก่อนสร้างบ้าน คืออะไร?

การปรับพื้นที่ก่อนสร้างบ้าน คือกระบวนการเตรียมที่ดินให้มีสภาพและระดับเหมาะสมก่อนเริ่มงานก่อสร้าง หรือ Site Preparation

งานอาจประกอบด้วย

  • สำรวจสภาพพื้นที่เดิม
  • เคลียร์ต้นไม้ วัชพืช และสิ่งกีดขวาง
  • รื้อถอนสิ่งปลูกสร้างเดิม (ถ้ามี)
  • ขุดดินส่วนที่สูง
  • ถมพื้นที่ส่วนที่ต่ำ
  • ปรับระดับพื้นที่
  • บดอัดดิน
  • กำหนด Slope
  • เตรียมทางระบายน้ำ
  • เตรียมทางเข้าออกสำหรับเครื่องจักรก่อสร้าง

แต่ละพื้นที่ไม่จำเป็นต้องทำทุกขั้นตอนเหมือนกัน เพราะต้องพิจารณาจากสภาพหน้างานและแบบก่อสร้างจริง

ทำไมต้องปรับพื้นที่ก่อนสร้างบ้าน?

การเตรียมพื้นที่ที่เหมาะสมช่วยให้ขั้นตอนก่อสร้างหลังจากนั้นทำงานได้สะดวกและควบคุมระดับได้ง่ายขึ้น

1. กำหนดระดับบ้านให้สัมพันธ์กับพื้นที่

ระดับพื้นที่ควรพิจารณาร่วมกับระดับถนน พื้นที่ข้างเคียง และระดับที่กำหนดในแบบ

หากกำหนดระดับผิดตั้งแต่ต้น การแก้ไขภายหลังอาจมีต้นทุนสูง

2. ช่วยจัดการน้ำรอบบ้าน

พื้นที่ไม่ได้ต้อง “เรียบสนิท” ทุกจุด แต่ควรมี Slope หรือความลาดเอียง ที่เหมาะสม เพื่อให้น้ำไหลไปยังจุดระบายที่ออกแบบไว้ แทนที่จะไหลเข้าหาตัวบ้านหรือเกิดน้ำขัง

3. เตรียมพื้นที่สำหรับงานก่อสร้าง

รถขุด รถเครน รถปูน และรถขนวัสดุต้องสามารถเข้าถึงพื้นที่ได้ การเตรียมทางเข้าและพื้นที่ทำงานจึงควรวางแผนตั้งแต่ต้น

4. ลดงานแก้ไขภายหลัง

หากเริ่มสร้างบ้านก่อนจัดระดับพื้นที่ อาจต้องกลับมาขุด ถม หรือปรับทางระบายน้ำเพิ่มเติม ซึ่งอาจกระทบงานที่สร้างไปแล้ว

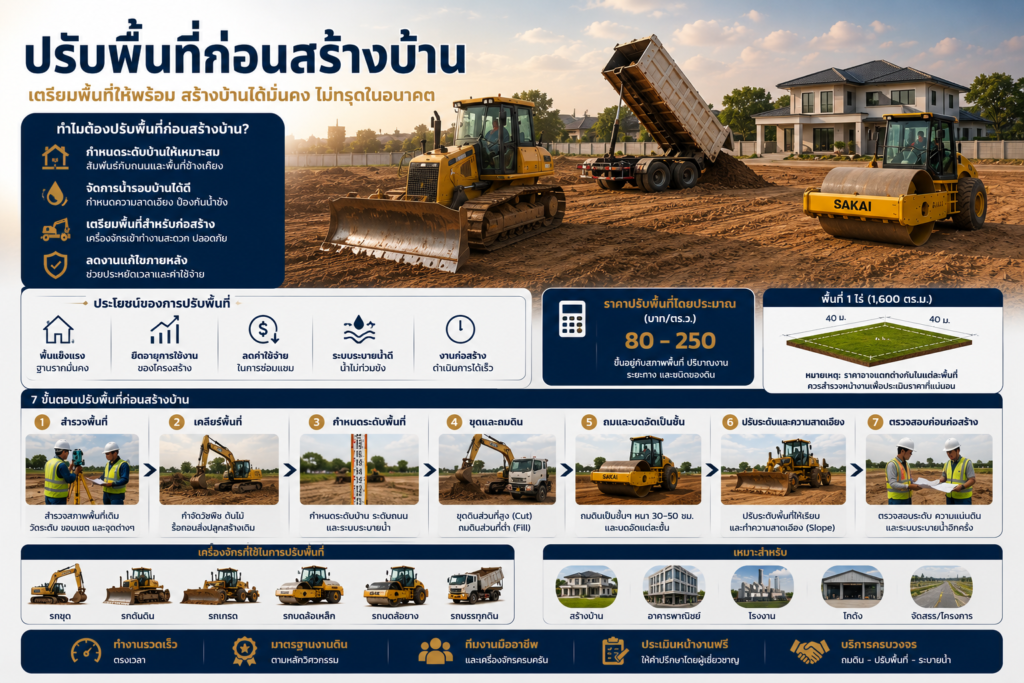

7 ขั้นตอนปรับพื้นที่ก่อนสร้างบ้าน

ขั้นตอนที่ 1 สำรวจพื้นที่ (Site Survey)

เริ่มจากสำรวจสภาพพื้นที่จริง เช่น

  • ขนาดและขอบเขตที่ดิน
  • ระดับพื้นที่เดิม
  • ระดับถนน
  • จุดสูงและจุดต่ำ
  • ทางเข้าออก
  • ต้นไม้หรือสิ่งปลูกสร้างเดิม
  • แนวระบายน้ำ
  • สภาพพื้นที่ข้างเคียง

หากเป็นโครงการที่ต้องการความแม่นยำ ควรมีการสำรวจระดับเพื่อใช้เป็นข้อมูลสำหรับกำหนดระดับก่อสร้าง

ขั้นตอนที่ 2 เคลียร์พื้นที่ (Site Clearing)

ก่อนเริ่มงานดิน ต้องนำสิ่งที่รบกวนการก่อสร้างออกจากพื้นที่ เช่น

  • วัชพืช
  • ตอไม้
  • เศษวัสดุ
  • ขยะ
  • สิ่งปลูกสร้างเดิมที่ต้องรื้อถอน

การเคลียร์พื้นที่ทำให้สามารถมองเห็นสภาพหน้างานและดำเนินงาน Earthwork ได้สะดวกขึ้น

ขั้นตอนที่ 3 กำหนดระดับพื้นที่

ขั้นตอนนี้สำคัญมาก เพราะไม่ควรตัดสินใจจากความรู้สึกว่า “ถมให้สูงกว่าถนนไว้ก่อน”

ควรพิจารณา

  • ระดับถนน
  • ระดับน้ำ
  • พื้นที่ข้างเคียง
  • ระดับ Finished Ground Level (FGL)
  • ระดับพื้นบ้านตามแบบ
  • ระบบระบายน้ำ

ระดับที่เหมาะสมจึงแตกต่างกันในแต่ละพื้นที่

ขั้นตอนที่ 4 ขุดและถมดิน (Cut & Fill)

หากพื้นที่บางส่วนสูงและบางส่วนต่ำ อาจต้องใช้หลัก Cut & Fill

Cut คือการตัดหรือขุดดินส่วนที่สูงออก

Fill คือการนำวัสดุมาถมบริเวณที่ต่ำ

การวางแผน Cut & Fill ที่เหมาะสมอาจช่วยลดการเคลื่อนย้ายวัสดุและควบคุมปริมาณงานได้ดีขึ้น

ขั้นตอนที่ 5 ถมและบดอัดเป็นชั้น

หากต้องเพิ่มระดับพื้นที่ ไม่ควรพิจารณาเฉพาะจำนวนดินที่นำเข้าหน้างาน แต่ต้องคำนึงถึงวิธีการวางและบดอัดด้วย

การบดอัด หรือ Soil Compaction ช่วยเพิ่มความหนาแน่นของชั้นดินและลดช่องว่างภายในวัสดุ

วิธีดำเนินงานจริงต้องพิจารณาจากชนิดของวัสดุ ความชื้น เครื่องจักร และ Specification ของโครงการ

ขั้นตอนที่ 6 ปรับระดับและความลาดเอียง (Grading)

หลังจากงานถมและบดอัด ต้องปรับระดับพื้นที่ให้สัมพันธ์กับแบบ

คำว่า Grading ไม่ได้หมายถึงทำพื้นที่ให้ราบเพียงอย่างเดียว แต่รวมถึงการสร้างความลาดเอียงตามที่ต้องการด้วย

ตัวอย่างเช่น บริเวณรอบบ้านอาจออกแบบให้น้ำไหลออกจากตัวอาคารไปยังรางหรือจุดระบายน้ำ

ขั้นตอนที่ 7 ตรวจสอบก่อนเริ่มงานก่อสร้าง

ก่อนเริ่มงานฐานราก ควรตรวจสอบอีกครั้งว่า

  • ระดับพื้นที่ตรงตามที่กำหนดหรือไม่
  • จุดระบายน้ำถูกต้องหรือไม่
  • พื้นที่พร้อมให้เครื่องจักรเข้าทำงานหรือไม่
  • งานบดอัดเป็นไปตามข้อกำหนดของโครงการหรือไม่
  • มีจุดใดที่ต้องแก้ไขเพิ่มเติมหรือไม่

เมื่อทุกส่วนพร้อมจึงเข้าสู่ขั้นตอนก่อสร้างต่อไป

ปรับพื้นที่ก่อนสร้างบ้าน กับ ถมดิน ต่างกันอย่างไร?

สองคำนี้เกี่ยวข้องกัน แต่ไม่ได้หมายถึงสิ่งเดียวกัน

งาน

ความหมาย

ถมดิน

เพิ่มระดับพื้นที่ด้วยวัสดุถม

ปรับระดับ

ทำระดับสูง-ต่ำให้เป็นไปตามที่กำหนด

Site Clearing

เคลียร์สิ่งกีดขวางก่อนทำงาน

Grading

ปรับรูปทรงและความลาดเอียงของพื้นที่

Compaction

บดอัดวัสดุให้ได้ความหนาแน่นตามที่ต้องการ

Site Preparation

กระบวนการเตรียมพื้นที่โดยรวมก่อนก่อสร้าง

ดังนั้น การถมดินเป็นเพียงส่วนหนึ่งของการปรับพื้นที่ก่อนสร้างบ้าน

บางพื้นที่อาจไม่ต้องถมดินมากเลย แต่อาจต้องเคลียร์พื้นที่ ตัดดิน ปรับ Slope และจัดระบบระบายน้ำแทน

ปรับพื้นที่ก่อนสร้างบ้าน ต้องถมดินหรือไม่?

ไม่จำเป็นต้องถมทุกพื้นที่

ควรพิจารณาจากระดับพื้นที่จริง

หากที่ดินต่ำกว่าระดับที่ออกแบบไว้ อาจจำเป็นต้องถมเพิ่ม แต่ถ้าที่ดินเดิมมีระดับเพียงพอ อาจต้องปรับเฉพาะบางบริเวณ

ในทางกลับกัน หากพื้นที่สูงเกินไป อาจต้องขุดออกแทนการถม

นี่จึงเป็นเหตุผลที่ควรสำรวจพื้นที่ก่อนสั่งดิน

ควรปรับพื้นที่สูงกว่าถนนเท่าไหร่?

ไม่มีตัวเลขตายตัวที่ใช้ได้กับบ้านทุกหลัง

การกำหนดระดับควรพิจารณาร่วมกันหลายปัจจัย เช่น

  • ระดับถนนปัจจุบัน
  • แนวโน้มการยกระดับถนนในอนาคต
  • ประวัติน้ำท่วม
  • ระดับท่อหรือคูระบายน้ำ
  • ระดับบ้านข้างเคียง
  • แบบบ้าน
  • ระดับพื้นสำเร็จของอาคาร

จึงไม่ควรกำหนดว่า “ต้องสูงกว่าถนน 50 ซม. หรือ 1 เมตรเสมอ” โดยไม่ได้ดูสภาพหน้างาน

ปรับพื้นที่ก่อนสร้างบ้าน ต้องทิ้งดินไว้นานแค่ไหน?

คำถามนี้ไม่มีระยะเวลาตายตัวเช่นเดียวกัน

คำว่า “ทิ้งดินให้เซ็ตตัว” ไม่ควรถูกใช้แทนกระบวนการควบคุมคุณภาพงานถมและบดอัดทั้งหมด

ระยะเวลาและวิธีดำเนินงานขึ้นอยู่กับ

  • ชนิดของดิน
  • ความหนาของชั้นถม
  • วิธีบดอัด
  • ความชื้น
  • สภาพชั้นดินเดิม
  • รูปแบบฐานราก
  • ข้อกำหนดทางวิศวกรรม

หากต้องการเริ่มก่อสร้างหลังถมใหม่ ควรให้ผู้เกี่ยวข้องด้านวิศวกรรมประเมินสภาพพื้นที่และฐานรากตามโครงการจริง

เครื่องจักรที่ใช้ในการปรับพื้นที่ก่อนสร้างบ้าน

เครื่องจักรจะเลือกตามขนาดและลักษณะหน้างาน เช่น

รถขุด (Excavator)

ใช้ขุด เคลื่อนย้ายดิน เคลียร์พื้นที่ และทำงานในบริเวณที่ต้องการความคล่องตัว

รถดันดิน (Bulldozer)

เหมาะกับการดันและกระจายวัสดุในพื้นที่ขนาดใหญ่

รถเกรดเดอร์ (Motor Grader)

ใช้ปรับระดับและสร้างความลาดเอียงอย่างละเอียดในงานที่เหมาะสม

รถบด (Compactor/Roller)

ใช้บดอัดชั้นวัสดุให้ได้ความหนาแน่นตามที่กำหนด

สำหรับพื้นที่บ้านขนาดเล็ก อาจไม่จำเป็นต้องใช้เครื่องจักรขนาดใหญ่ทุกประเภท

ข้อผิดพลาดที่พบบ่อยในการปรับพื้นที่สร้างบ้าน

  1. สั่งดินก่อนสำรวจระดับ

อาจได้ดินมากหรือน้อยกว่าความต้องการจริง

  1. มองเฉพาะระดับถนน

แต่ไม่ได้พิจารณาทางระบายน้ำและพื้นที่ข้างเคียง

  1. ถมเสร็จแต่ไม่วางแผนการบดอัด

ทำให้คุณภาพของชั้นถมไม่เป็นไปตามวัตถุประสงค์

  1. ทำพื้นที่ราบทั้งหมดโดยไม่คิดเรื่อง Slope

อาจเกิดปัญหาน้ำขังหรือระบายออกจากพื้นที่ได้ยาก

  1. ไม่วางแผนพื้นที่สำหรับเครื่องจักร

เมื่อเริ่มก่อสร้างจริง รถปูน รถเครน หรือรถขนวัสดุอาจเข้าทำงานได้ลำบาก

ปรับพื้นที่ก่อนสร้างบ้าน ราคาเท่าไหร่?

  1. ไม่สามารถกำหนดราคาเดียวได้จากขนาดพื้นที่เพียงอย่างเดียว เพราะต้นทุนขึ้นอยู่กับ

    • ขนาดพื้นที่
    • ปริมาณ Cut & Fill
    • ปริมาณดินที่ต้องนำเข้า
    • ชนิดของวัสดุ
    • ระยะทางจากแหล่งดิน
    • จำนวนเครื่องจักร
    • ทางเข้าออกของหน้างาน
    • งานบดอัด
    • งานระบายน้ำ
    • ระยะเวลาทำงาน

    หากต้องการประเมินราคาให้ใกล้เคียงหน้างานจริง ควรมีข้อมูล ขนาดพื้นที่ + ระดับเดิม + ระดับที่ต้องการ + ลักษณะการใช้งาน
